Чистові роботи йдуть одразу за чорновими і є, по суті, фінальною “оболонкою” будь-якого інтер’єру. Саме від них залежить зовнішній вигляд простору, його естетика, атмосфера та затишок. Це етап, на якому безформний сірий бетон перетворюється на стильне та комфортне житло. У цій статті ми детально розглянемо, що входить у чистове оздоблення та в якій правильній і надзвичайно важливій послідовності виконуються ці роботи.
Перш ніж перейти до чистових етапів, дизайнер повинен підготувати всі необхідні робочі креслення, такі як: план підлог з розкладкою плитки та паркету, план стель, план розміщення світильників, розгортки по стінах, план теплих підлог, а також фінальні відомості чистових матеріалів та меблів.

Етап 1. Монтаж гіпсокартонних конструкцій

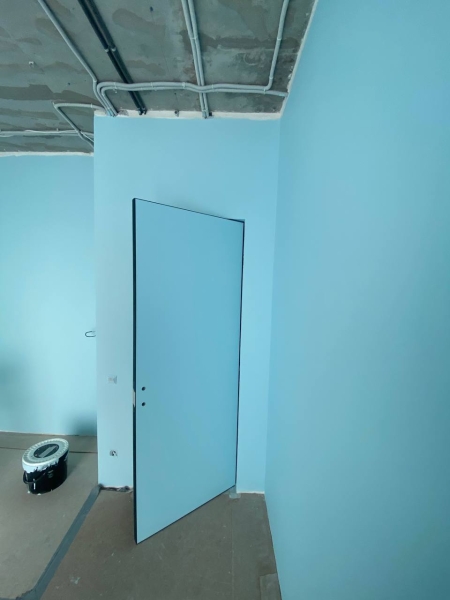

Перегородки з гіпсокартону, декоративні короби для приховування комунікацій або багаторівневі стелі з ГКЛ роблять приблизно через 3-4 тижні після заливки стяжки. За цей час стяжка встигає віддати основну вологу, і в приміщенні встановлюється нормальний рівень вологості, що є важливим для роботи з гіпсокартоном. Перед початком робіт на об’єкт завозять сам гіпсокартон (звичайний, вологостійкий або вогнетривкий, залежно від приміщення), клей, металеві профілі та інші необхідні матеріали. Також заздалегідь закуповуються всі вбудовані елементи: приховані люки, трекові системи, вбудовані світильники.

Коли всі необхідні матеріали є на об’єкті, майстри приступають до монтажу конструкцій згідно з кресленнями. Після завершення робіт фахівець з технічного нагляду перевіряє якість монтажу: рівність поверхонь, надійність кріплень, відповідність проекту.

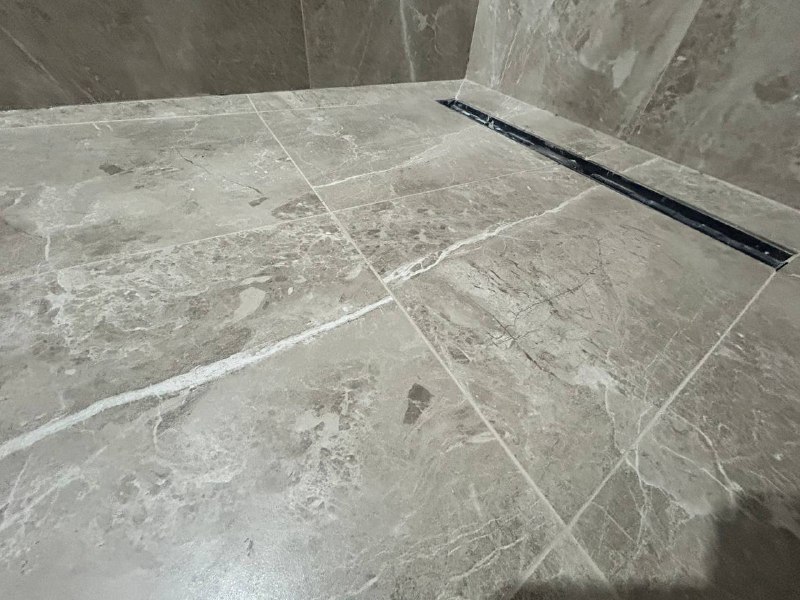

Етап 2. Укладання плитки та керамограніту
Перед укладанням керамограніту замовник разом з дизайнером повинні узгодити не тільки саму плитку, а й колір та тип фуги (затирки), систему теплої підлоги (якщо вона є) та модель ванни (якщо вона встановлюється під плитку). Далі плиточники починають процес укладання плитки, затирання швів та, за необхідності, запил зовнішніх кутів під 45 градусів для створення ідеального стику без пластикових куточків.

Етап 3. Малярні роботи: підготовка до краси
Це один з найдовших та найважливіших етапів чистового оздоблення. Перед початком малярних робіт дизайнер повинен узгодити з клієнтом фінішні матеріали: шпалери, фарбу, декоративну штукатурку, молдинги, приховані двері, підвіконня та відкоси. Якщо для стін передбачене фарбування, тоді дизайнер обов’язково робить попередні “викраси” на стінах квартири, щоб підібрати ідеальний відтінок кольору при реальному освітленні.

Після узгодження всіх матеріалів та їх закупівлі на об’єкт заходять маляри. Їхня робота включає шпаклювання стін та стель, шліфування, ґрунтування, клеєння склохолста (для захисту від мікротріщин), фінішне шпаклювання та, нарешті, фарбування або клеєння шпалер. Після завершення технагляд ретельно перевіряє якість поверхонь “під лампу”, щоб виявити найменші нерівності.
🧐 Поширена помилка: Економити на малярних роботах. Якість фінішного покриття, особливо фарбування, на 90% залежить від якості підготовки основи. Будь-які нерівності, подряпини чи ямки на стіні будуть дуже помітні після фарбування, особливо при боковому освітленні.
Етап 4. Підлоги, двері, плінтуси
Щоб приступити до цього етапу, дизайнер повинен узгодити з клієнтом моделі дверей, плінтусів, фінішне підлогове покриття (паркет, ламінат, вініл) і зробити мудборд – колаж з реальних зразків матеріалів, де можна побачити, як вони поєднуються між собою. Також на цьому етапі остаточно підбирається колірна температура для освітлення.

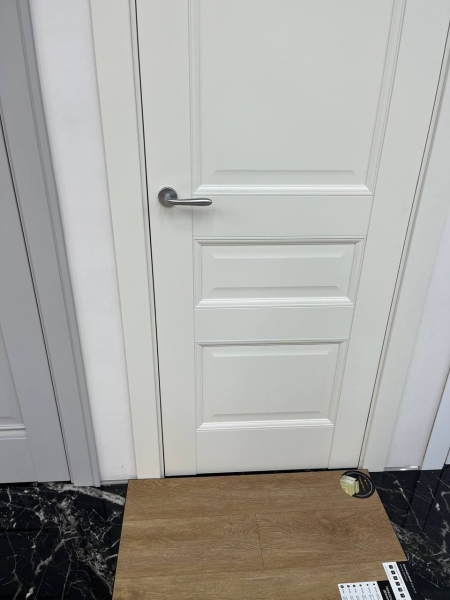

Після закупівлі та доставки матеріалів будівельники приступають до укладання підлогового покриття, монтажу міжкімнатних дверей та плінтусів. Це дуже відповідальний етап, що вимагає високої точності. Після завершення технагляд перевіряє якість укладання, відсутність щілин, подряпин та правильність монтажу.

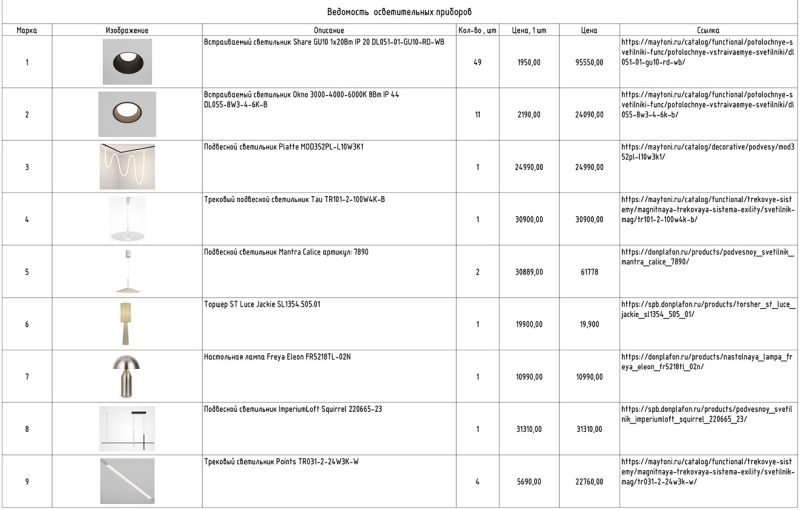

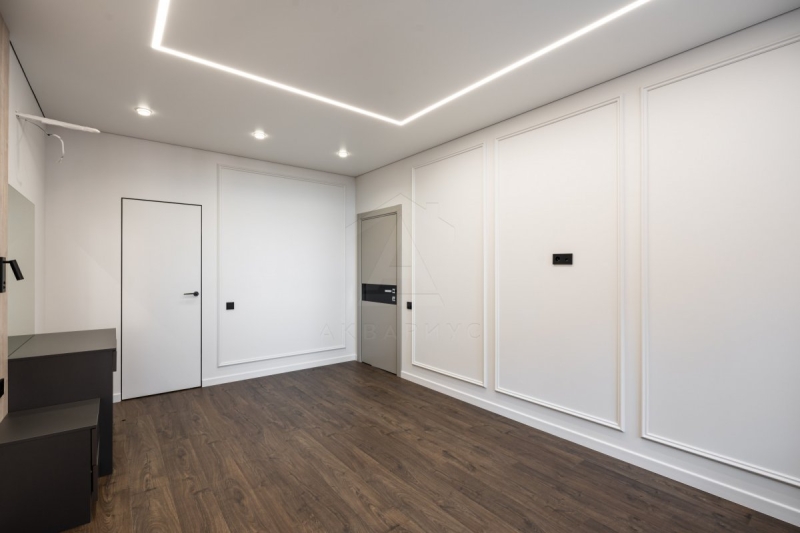

Етап 5. Фінальна інсталяція: світло та сантехніка

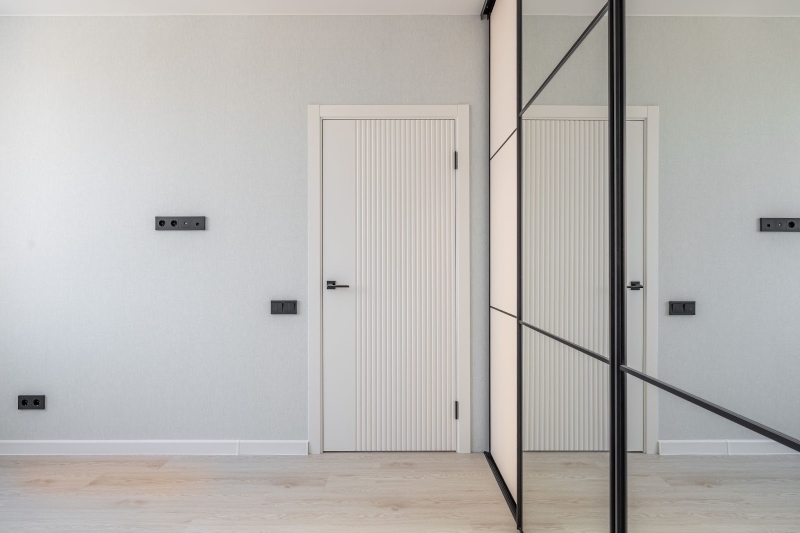

На цьому етапі в квартиру завозять натяжну стелю (якщо вона передбачена проектом), розетки, вимикачі, всю чистову сантехніку (унітази, змішувачі, душові системи) та світильники. Будівельники монтують натяжну стелю, встановлюють та підключають розетки, збирають та вішають люстри, бра, торшери, встановлюють чистову сантехніку. Коли все готово, технагляд перевіряє, наскільки рівно зроблена натяжна стеля, чи немає на ній подряпин або плям, а також перевіряє працездатність усіх розеток, вимикачів та світильників.

Етап 6. Меблі та декор: останні штрихи
Меблі та декор, особливо ті, що виготовляються на замовлення, закуповуються заздалегідь, іноді за 2-3 місяці до завершення ремонту, оскільки їх виробництво потребує багато часу. Після завершення всіх “брудних” та “мокрих” робіт, меблі доставляють та збирають. Технагляд приймає якість збірки та перевіряє, щоб на меблях не було сколів та пошкоджень.

Переїзд та фінішна пряма
Коли все зроблено, проводиться генеральне прибирання, і клієнт може завозити речі та починати обживати простір. На цьому етапі замовник знайомиться з новим простором і може скласти список дрібних доопрацювань або зауважень. Професійна команда виправляє все за один день. Тільки після того, як все ідеально, ремонт вважається повністю завершеним.

Висновки
Ремонт – це складний і довгий процес, який складається з безлічі етапів і вимагає певного досвіду, часу та сил. Правильна послідовність та професійний контроль на кожному етапі дозволяють робити все швидко, якісно та з мінімальною участю клієнта, перетворюючи ремонт з головного болю на захоплюючий процес створення дому мрії.
№ етапу | Назва робіт | Ключова мета |
---|---|---|
1 | Монтаж гіпсокартонних конструкцій | Створення геометрії стель, коробів, перегородок. |
2 | Укладання плитки та керамограніту | Оздоблення “мокрих зон” та підлоги. |
3 | Малярні роботи | Підготовка та фінішне оздоблення стін та стель. |
4 | Укладання підлоги, монтаж дверей та плінтусів | Завершення оздоблення основних поверхонь. |
5 | Фінальна інсталяція | Встановлення розеток, світильників, сантехніки, натяжної стелі. |
6 | Монтаж меблів та декору | Збірка та розстановка меблів. |
